Un día para la historia de la UD Almería en el Estadio de los Juegos Mediterráneos con la presentación de todos los detalles de la reforma, modernización y ampliación del recinto deportivo de la Vega de Acá. El acto ha contado con la presencia del CEO del Almería, Mohamed El Assy, junto con el Jefe de Infraestructuras de la entidad rojiblanca, Juanjo Rodríguez; también han estado presentes los responsables de la empresa constructora (Albaida y Rialsa) como de los arquitectos responsables de la obra.
En este día tan señalado en la historia de la UD Almería y de Almería como ciudad participó Eloísa Cabrera, concejala de Urbanismo, Vivienda y Fiestas Mayores del Ayuntamiento de Almería.
Además, estuvo Antonio Jesús Casimiro 'Tato', concejal de Ciudad Activa, Movilidad Urbana y Deporte; Juan José Alonso, delegado territorial de Turismo, Cultura y Deporte en Almería; Mónica Ruiz, presidenta de la Federación de Peñas del Almería; así como los directores generales de Albaida y Rialsa, Juan Antonio Manrique y Álvaro Ferreras,
respectivamente, cuyas empresas en forma una UTE que se encargará de
ejecutar las obras de reforma, modernización y ampliación del Estadio de
los Juegos Mediterráneos.
El acto se ha desarrollado en la pista de atletismo
del Estadio de los Juegos Mediterráneos entre la grada de preferencia y
el fondo sur de un Estadio de los Juegos Mediterráneos con dos máquinas
de Albaida y Rialsa que comenzarán a trabajar la próxima semana.
El dato es curioso. El próximo 31 de julio se cumplirán 22 años de la inauguración del Estadio de los Juegos Mediterráneos con
motivo del Campeonato de España de Atletismo y, coincidiendo
prácticamente con la efemérides, llegarán las tan esperadas e
importantes obras que cambiarán este estadio por un auténtico campo de fútbol, que es lo que la afición de la UD Almería siempre ha pedido. Y es que un estadio no es para el fútbol.
Foto de familia.Rafa Góngora
La
obra de reforma, modernización y ampliación del Estadio de los Juegos
Mediterráneos estará dividida en dos etapas principales constructivas:
- (1ª etapa): dejulio 2026 hasta junio 2027. (11 meses). Ejecución de fondos (fases 3 y 4) y estanques de tormentas, conexiado a la red.
- (2ª etapa):
de junio 2027 a septiembre 2027. (4 meses). Rebaje del terreno de
juego, nuevos graderíos de tribuna y preferencia y nuevo garaje.
Detalles de la obra
- Eliminación de pista de atletismo y ampliación del aforo en más de 8.000 espectadores.

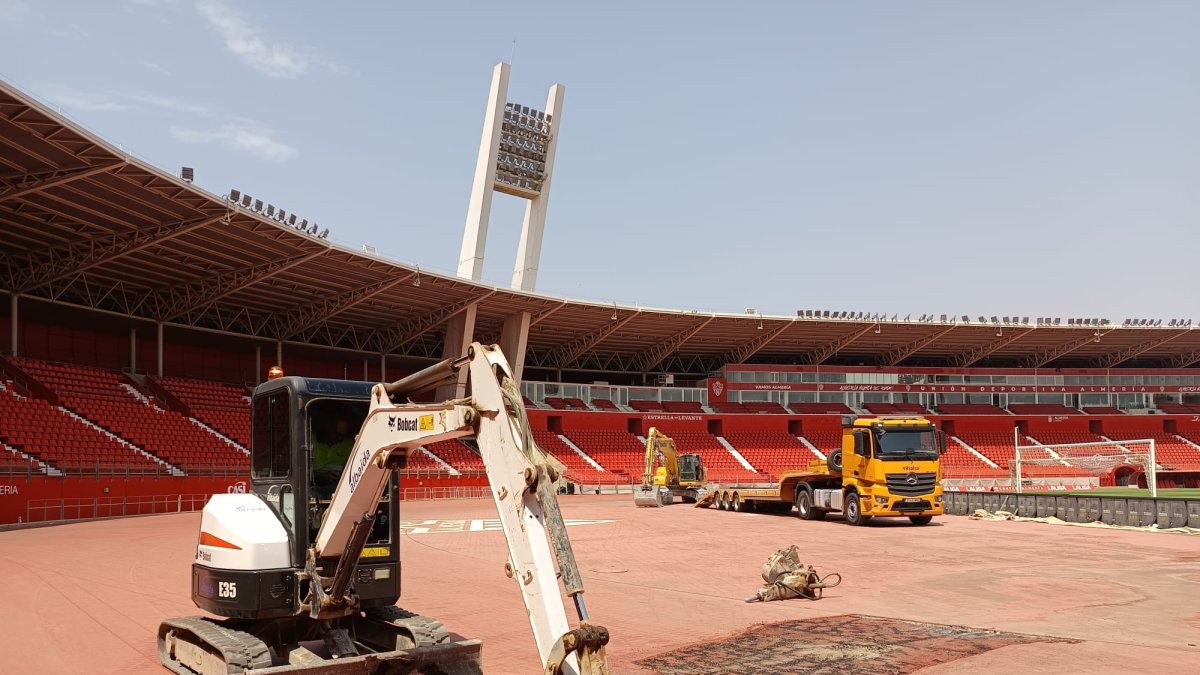

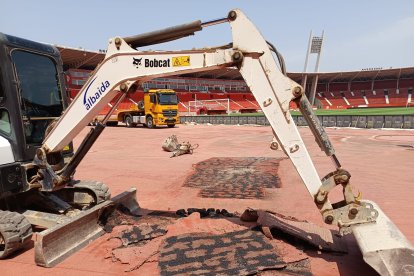

Las obras comienzan la próxima semana.Rafa Góngora
- Cambio de todas las butacas del estadio.
- Mejora en los sistemas LED de U-Televisiva y Ribbomn perimetral.
- Construcción de un nuevo y actualizado campo de fútbol de primer nivel.
- Construcción de un nuevo garaje dotacional en antiguos almacenes.
- Pintado y mantenimiento de las 4 grandes torres de iluminación.
- Reforma, adaptación y ampliación de aseos.
- Ampliación y mejora de grada de animación.
- Estudios para implementación de nuevos espacios Hospitaity en Tribuna.
Protagonistas
Eloísa Cabrera, concejala de Urbanismo:
“Es uno de esos días que trasciende el inicio de las obras. Es la consolidación de un proyecto de una ciudad. Hemos visto como miles de personas nos hemos unido para lucir un escudo y la camiseta rojiblanca”,
ha comentado en el acto que ha servido para ofrecer todos los detalles
de la reforma, modernización y ampliación del recinto deportivo de la
Vega de Acá.
Eloísa Cabrera, además, ha apuntado: “El fútbol ha conseguido convertirse en un lenguaje común. Será un estadio que albergará todo tipos de espectáculos, lo que hará proyectar la imagen de Almería más allá de nuestras fronteras”.
La
concejala de Urbanismo del Ayuntamiento de Almería ha explicado también
desde la pista de atletismo en la zona entre la preferencia y el fondo
sur que, “la afición del Almería estará en la 2026-2027 en su estadio, en su asiento para disfrutar de su equipo. Quiero agradecer al club y lo más importante de cualquier club, su afición. Colocamos la primera piedra del estadio que será el futuro de Almería”.
Las obras comienzan la próxima semana.Rafa Góngora
Jefe de infraestructura del Almería
Juanjo Rodríguez,
jefe de infraestructura de la entidad rojiblanca, por su parte, ha sido
el gran protagonista en el acto de presentación de reforma,
modernización y ampliación del Estadio de los Juegos Mediterráneos. En
primer lugar, ha dicho que “el acto es un evento protocolario que da comienzo a la fase 2”.
Además,
“los asientos serán totalmente nuevos y las gradas se acercarán para
que al aficionado esté más cerca. Habrá nuevos espacios hospitality en
la parte de tribuna. El Estadio de los Juegos Mediterráneos mantendrá su
capacidad esta temporada, serán los 18.335 aproximadamente de siempre”.
“Habrá una distancia de 7 metros a la línea de gol desde preferencia y de 8 metros desde fondo.
Se rebajará el terreno de juego de 6 metros, el mejor diseño tras
bastantes estudios es este”, ha explicado Juanjo Rodríguez, jefe de
infraestructura de la UD Almería.
Sobre la grada visitante y la grada de animación: “Un tema importante es la ubicación de la grada visitante y la grada de animación. La grada visitante se ampliará y la de animación se buscará ampliar cerca de los 1.000 espectadores y se ubicará en Gol Norte”.
Un día para la historia de la UD Almería.Rafa Góngora
“Habrá
un nuevo acceso de túnel de vestuarios, con 30 escalones. Los graderíos
se conectarán con escaleras. La obra se ejecutará en dos grandes etapas
constructivas. La que comienza hoy y la segunda etapa empezará el 6 de junio tras el partido ante el Mallorca, si no hay Pla Off”.
“Habrá 7 subfases,
las empresas adjudicatarias serán Rialsa y Albaida. Donde hay un gran
trabajo detrás y ellos han sido quienes más seguridad y garantías nos
han dado para trabajar con ellos”.
“Se pondrá una lona durante los partidos porque lo exige LaLiga.
Lo que no se pondrá ningún asiento más este año. Con el Play Off se
tuvo que reorganizar el trabajo por el tiempo que tenemos”.
“Se hará todo prefabricado para que sea todo más rápido,
esteremos un tiempo un poco cabreados por las obras pero será
gratificante. Sabemos lo que son las obras, que son molestas. Pero
tenemos que tener claro que esto dotará la ciudad de Almería”.
“Será un 'baile' casi imposible el que se llevará de cara al verano de 2027. Tendremos que hilar muy fino y trabajar mucho en este proyecto tan complejo. Habrá un gasto de unos 15 millones de euros y la obra se realizará entre 15-16 meses. Los primeros once meses han empezado ya”.
El jefe sigue sin hablar
El CEO de la UD Almería, Mohamed El Assy,
no ha tomado la palabra en un día clave y muy importante en la historia
del club rojiblanco. Todos esperábamos que el brazo fuerte del
presidente Mohamed Al-Khereiji tomara la palabra, pero ha
preferido seguir la presentación de todos los detalles de la reforma,
modernización y ampliación del recinto deportivo del Estadio de los
Juegos Mediterráneos desde las primeras filas de la grada de
Preferencia, que es donde el club ha colocado a las autoridades. Los
aficionados rojiblancos tienen muchas ganas de escuchar a Mohamed El
Assy con vistas a los objetivos y proyectos para el siguiente curso 26-27 en el Campeonato Nacional de Liga en Segunda División.
Ampliación de más de 8.000 espectadores y duración estimada de 15-16 meses. Las obras comienzan la próxima semana

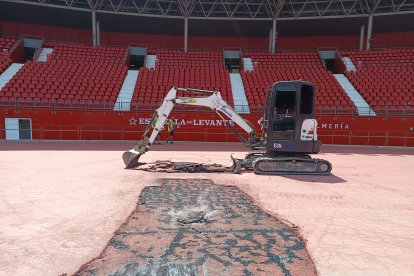

Las obras comienzan la próxima semana.Rafa Góngora
Un día para la historia de la UD Almería en el Estadio de los Juegos Mediterráneos con la presentación de todos los detalles de la
Foto de familia.Rafa Góngora
La
obra de reforma, modernización y ampliación del Estadio de los Juegos
Mediterráneos estará dividida en dos principales etapas constructivas:
- (1ª etapa): julio 2026 hasta junio 2027. (11 meses). Ejecución de fondos (fases 3 y 4) y estanques de tormentas, conexiado a la red.
- (2ª etapa): junio 2027 a septiembre 2027. (4 meses). Rebaje del terreno de juego, nuevos graderíos de tribuna y preferencia y nuevo garaje.
Detalles de la obra
- Eliminación de pista de atletismo y ampliación del aforo en más de 8.000 espectadores.
Las obras comienzan la próxima semana.Rafa Góngora
- Cambio de todas las butacas del estadio.
- Mejora en los sistemas LED de U-Televisiva y Ribbomn perimetral.
- Construcción de un nuevo y actualizado campo de fútbol de primer nivel.
- Construcción de un nuevo garaje dotacional en antiguos almacenes.
- Pintado y mantenimiento de las 4 grandes torres de iluminación.
- Reforma, adaptación y ampliación de aseos.
- Ampliación y mejora de grada de animación.
- Estudios para implementación de nuevos espacios Hospitaity en Tribuna.
Protagonistas
Eloísa Cabrera, concejala de Urbanismo:
“Es
uno de esos día que trasciende el inicio de las obras. Es la
consolidación de un proyecto de una ciudad. Hemos visitó como miles de
personas nos hemos unido para lucir un escudo y la camiseta
rojiblanca”.
“El
fútbol ha conseguido convertirse en un lenguaje común. Será un estadio
que albergará todo tipos de espectáculos, lo que hará proyectar la
imagen de Almería más allá de nuestras fronteras”.
“La
afición estará en la 2026-27 en su estadio, en su asiento para
disfrutar de su equipo. Quiero agradecer al club, y lo más importante de
cualquier club, su afición. Hoy colocamos la primera piedra del estadio
que será el futuro de Almería”.
Las obras comienzan la próxima semana.Rafa Góngora
Juanjo Rodríguez, jefe de infraestructura:
“El acto es un acto protocolario que da comienzo a la fase 2”.
“Los
asientos serán totalmente nuevos, las gradas se acercarán para que al
aficionado esté más cerca. Habrá nuevos espacios hospitality en la parte
de tribuna. El estadio mantendrá su capacidad esta temporada, serán los
18.335 aproximadamente de siempre”.
“Habrá
una distancia de 7 metros a la línea de gol desde preferencia y de 8
metros desde fondo. Se rebajará el terreno de juego de 6 metros, el
mejor diseño tras bastantes estudios es este”.
“Un
tema importante es la ubicación de la grada visitante y la grada de
animación. La grada visitante se ampliará y la de animación se buscará
ampliar cerca de los 1.000 espectadores y se ubicará en Gol Norte”.
Un día para la historia de la UD Almería.Rafa Góngora
“Habrá
un nuevo acceso de túnel de vestuarios, con 30 escalones. Los graderíos
se conectarán con escaleras. La obra se ejecutará en dos grandes etapas
constructivas. La que comienza hoy y la segunda etapa empezará el 6 de
junio tras el partido ante el Mallorca, si no hay Pla Off”.
“Habrá
7 subfases, las empresas adjudicatarias serán Rialsa y Albaida. Donde
hay un gran trabajo detrás y ellos han sido quienes más seguridad y
garantías nos han dado para trabajar con ellos”.
“Se
pondrá una lona durante los partidos porque lo exige LaLiga. Lo que no
se pondrá ningún asiento más este año. Con el Play Off se tuvo que
reorganizar el trabajo por el tiempo que tenemos”.
“Se
hará todo prefabricado para que sea todo más rápido, esteremos un
tiempo un poco cabreados por las obras pero será gratificante. Sabemos
lo que son las obras, que son molestas. Pero tenemos que tener claro que
esto dotará la ciudad de Almería”.
“Será
un “baile” casi imposible el que se llevará de cara al verano de 2027.
Tendremos que hilar muy fino y trabajar mucho en este proyecto tan
complejo. Habrá un gasto de unos 15 millones de euros y la obra se
realizará entre 15-16 meses. Los primeros 11 meses empiezan hoy”.
